沉降觀測步驟詳細講解,高精度水準測量流程
沉降觀測即根據建筑物設置的觀測點與固定(永久性水準點)的測點進行觀測,測其沉降程度用數據表達,凡一層以上建筑、構筑物設計均要求設置觀測點。既然沉降觀測這么重要,今天就為大家帶來一期沉降觀測詳細步驟解讀,希望對您的工作及學習帶來一定幫助。

沉降觀測的詳細步驟↓

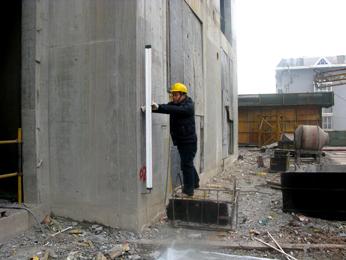

儀器
儀器應使用高精度電子水準儀,避免人工讀數誤差;水準尺應使用受環境及溫差變化影響小的高精度銦鋼條碼尺。在不具備銦鋼條碼尺的情況下,使用一般塔尺時應盡量使用第一段標尺。
觀測時間
相鄰的兩次時間間隔稱為一個觀測周期,都必須按施測方案中規定的觀測周期準時進行。
觀測點的設置
沉降觀測點要埋設在最能反映建(構)物沉降特征且便于觀測的位置。相鄰點之間間距以15-30 m為宜,均勻地分布在建筑物的周圍(埋設的沉降觀測點要符合各施工階段的觀測要求,特別要考慮到裝修裝飾階段因墻或柱飾面施工而破壞或掩蓋住觀測點)。
沉降觀測的五定
所謂“五定”,即通常所說的沉降觀測依據的基準點、工作基點和被觀測物上的沉降觀測點,點位要穩定;所用儀器、設備要穩定;觀測人員要穩定;觀測時的環境條件基本上要一致;觀測路線、鏡位、程序和方法要固定。
觀測過程中,步步有校核
①前后視距≤30 m,前后視距差≤1.0m,
②沉降觀測點相對于后視點的高差容差應≤1.0mm,
建立固定的觀測路線
在控制點與沉降觀測點之間建立固定的觀測路線,并在架設儀器站點與轉點處做好標記樁,保證各次觀測均沿統一路線。
埋入墻體的觀測點
材料應采用直徑不小于12毫米的元鋼,一般埋人深度不小于12厘米,鋼筋外端要有90°彎鉤彎上,并稍離墻體,以便于置尺測量。
框架結構的觀測
框架結構的建筑物每二層觀測一次,竣工后再觀測一次。
水準點
水準點是對各觀測點沉降的基準點,一定要選定相對固定的穩定的其他建筑物等適當部位,一般不少于2個。
現場觀察方法
每次觀察均需采用環形閉合方法,當場進行檢查,同一觀測點的兩次觀測之差不得大于1毫米。
繪制記錄沉降圖
完成沉降觀測工作,要先繪制好沉降觀測示意圖并對每次沉降觀測認真做好記錄。
(1)沉降觀測示意圖應畫出建筑物的底層平面示意圖,注明觀測點的位置和編號,注明水準基點的位置、編號和標高及水準點與建筑物的距離。并在圖上注明觀測點所用材料、埋入墻體深度、離開墻體的距離。
(2)沉降觀測的記錄應采用建設部制定的統一表格。觀測的數據必須經過嚴格核對無誤,方可記錄,不得任意更改。當各觀測點第一次觀測時,標高相同時要如實填寫,其沉降量為零。以后每次的沉降量為本次標高與前次標高之差,累計沉降量則為各觀測點本次標高與第一次標高之差。
沉降觀測點的設置
如建筑物四角,沉降縫兩側,荷載有變化的部位。
停工時和復工時進行觀測
如中途停工時間較長,應在停工時和復工時進行觀測。筑物封頂或竣工后,一般每月觀測一次,如果沉降速度減緩,可改為2~3個月觀測一次,直至沉降穩定為止。
觀測方法
觀測時先后視水準基點,接著依次前視各沉降觀測點,最后再次后視該水準基點,兩次后視讀數之差不應超過±1mm。另外,沉降觀測的水準路線(從一個水準基點到另一個水準基點)應為閉合水準路線。
精度要求
沉降觀測的精度應根據建筑物的性質而定。
1)多層建筑物的沉降觀測,用普通水準測量的方法進行,其水準路線的閉合差不應超過 ±2.0 ×n 的開方mm(n測站數)。
2)高層建筑物的沉降觀測,用二等水準測量的方法進行,其水準路線的閉合差不應超過 ±1.0×n 的開方mm(n為測站數)。
工作要求
沉降觀測是一項長期、連續的工作,為了保證觀測成果的正確性,應盡可能做到四定,即固定觀測人員,使用固定的水準儀和水準尺,使用固定的水準基點,按固定的實測路線和測站進行。
沉降觀測的成果整理
(1)整理原始記錄 每次觀測結束后,應檢查記錄的數據和計算是否正確,精度是否合格,然后調整高差閉合差,推算出各沉降觀測點的高程,并填入“沉降觀測表”中。
(2)計算沉降量 計算內容和方法如下:
1)計算各沉降觀測點的本次沉降量:
沉降觀測點的本次沉降量=本次觀測所得的高程-上次觀測所得的高程
2)計算累積沉降量:
累積沉降量=本次沉降量+上次累積沉降量將計算出的沉降觀測點本次沉降量、累積沉降量和觀測日期、荷載情況等記入“沉降觀測表”中。
繪制沉降曲線為沉降曲線圖
沉降曲線分為兩部分,即時間與沉降量關系曲線和時間與荷載關系曲線。
1)繪制時間與沉降量關系曲線 首先,以沉降量s為縱軸,以時間t為橫軸,組成直角坐標系。然后,以每次累積沉降量為縱坐標,以每次觀測日期為橫坐標,標出沉降觀測點的位置。最后,用曲線將標出的各點連接起來,并在曲線的一端注明沉降觀測點號碼,這樣就繪制出了時間與沉降量關系曲線。
2)繪制時間與荷載關系曲線 首先,以荷載為縱軸,以時間為橫軸,組成直角坐標系。再根據每次觀測時間和相應的荷載標出各點,將各點連接起來,即可繪制出時間與荷載關系曲線。
更多相關
電離層對RTK信號的影響及解決方案
電離層對RTK信號的影響及解決方案近年來,許多從事基礎設施建設的測量人反映RTK信號不穩定、精度不高。在焦急的情況下,他們不禁質疑:“CORS服務水平為何逐年下降?”我們理解大家的擔憂,但要找到問題的...
徠卡超高精度全站儀在長距離跨海高程傳遞中的應用
跨海大橋越建越長,跨過大海,傳遞高程,建立與陸地統一的高程基準讓我們頭都大了!距離太遠,已經突破了規范要求和常規方法的極限。徠卡超高精度全站儀借助第三方半自動化軟件,專項設計觀測方案,0.5″超高...
其域三維激光掃描儀的應用場景
在數字化浪潮席卷全球的今天,三維激光掃描技術正成為測繪領域的重要支柱。作為國產三維激光掃描儀的優秀代表,其域三維激光掃描儀憑借卓越的性能和可靠的品質,正在重塑...
四川測繪地理信息局應急測繪保障的“6·18”
6月17日22時55分在四川宜賓市長寧縣6.0級地震發生后,四川測繪地理信息局按照自然資源部地理信息管理司、省政府應急管理部門部署,第一時間啟動應急預案并做好抗震救災應急測繪保障工作。 災情發生...
成都縱橫大鵬無人機-縱橫股份科創板上市
2月10日,成都縱橫自動化技術股份有限公司(縱橫股份,688070.SH)在上海證券交易所科創板成功上市,正式登陸A股資本市場。作為國內第一家以無人機為主營業務上市的企業,縱橫股份迎來重要的里程碑...
如何使用RTK測量兩個未知點之間的空間距離?
如何使用RTK測量兩個未知點之間的空間距離?使用RTK測量兩個未知點之間的空間距離通常涉及以下步驟:1.設備準備:-準備一臺配備了RTK功能的GPS接收器,例如無人機、地面接收機或車輛上的接收機。...
千尋星河S1便攜式無人測量船 新品發布
千尋星河S1便攜式無人測量船:水域測繪的智能革新者千尋星河S1便攜式無人測量船是千尋位置網絡有限公司推出的一款集高精度定位、智能控制與便攜設計于一體的小型化無人水上測量平臺。它代表了當前水域測繪領域向...
千尋知寸CORS厘米級定位服務 高精度定位解決方案
在數字化時代,精準定位已成為眾多行業的核心需求。無論是測繪工程、智能駕駛,還是精準農業、無人機巡檢,高精度定位技術都在推動行業變革。千尋知寸CORS厘米級定位...











環球測繪微信
